Construction de WilTec GmbH dans le Ernst-Abbe-Str. 2 à Eschweiler

Vacances d’hiver après 10 semaines de la construction

Peu avant les vacances d´hiver, nous étions très pressés pendant les 3 semaines dernières sur le chantier de WilTec Wildanger Technik GmbH à Ernst-Abbe-Str.2 à Eschweiler.

Mais tous les participants de la construction ont respecté les délais :

  • L´entreprise Schlun a posé d´environ 300 mètres de canal en béton avec un diamètre intérieur de 40cm ou 50cm, des fossés d´alimentation etc. C´était un défi pour le constructeur, comme un canal se trouve à une profondeur de 5 mètres et en même temps, il fallait avoir une voie de chantier ouvert pour toutes les livraisons.
  • Le couvreur a rendu étanche le toit de l´entrepôt 1.
  • L´entreprise Stow Deutschland GmbH a monté dans seulement 9 jours les barres pour le Stow Mobile.

Notre entrepreneur général Valeres Industriebau GmbH a très bien coordonné les travaux et cela nous permettrait de déposer le béton le 17 décembre.

L´entreprise Induplan GmbH de notre ville voisine Stolberg a commencé les travaux de béton le matin du 17 décembre. La dernière bétonnière est arrivée à 18 heures et les derniers collègues de l´entreprise Induplan Industrieböden ont quitté le chantier vendredi le 18 décembre à 19 heures.

Le sol en béton, lisse comme un miroir, est la dernière étape grande dans l´entrepôt 1 et peut « se reposer » pour 28 jours. Après, le système de rayonnage ayant un poids de 113 tonnes sera livré et monté.

Par conséquent, l´entrepôt de WilTec Wildanger Technik GmbH peut être mis en service au début de février 2016, seulement 4 mois après le commencement des travaux.

A partir du 4 janvier 2016, les installations extérieures et la rue seront calculés. En même temps, les travaux restant à l´entrepôt 2, vont commencer. Les travaux de béton pour le deuxième entrepôt sont prévus pour le 26 janvier 2016.

Semaine 6 & 7 – Projet de construction de WilTec

Semaine 6 & 7 – Projet de construction de WilTec

Les deux dernières semaines, les travaux de chantier ont hélas trainé à cause du mauvais temps, la forte pluie, la tempête « Heini » et des températures inférieures à 0. Ralentis certes, mais encore dans les délais prévus…

  • La construction métallique est terminée, Dépôt 1 – Aile centrale et dépôt 2 sont terminés.
  • La façade du dépôt 1 est presque finie. Travaux du dépôt 2 ont commencé.
  • Pose des canalisations enterrées du dépôt 1 et de l’aile du milieu.
  • Montage du toit d’acier du dépôt 1.
  • Mise en place de la rampe de chargement de camion.
  • Mise en place de l’échafaudage de Gerüste Leipertz.

La semaine prochaine sera stressante et méritera à elle seule un compte rendu en bonne et due forme.

  • Les travaux publics vont débuter et ceux des installions d’évacuation des eaux aussi.
  • Le couvreur va isoler le toit du dépôt 1
  • Coulage de fondation pour les rails des étagères.
  • Les bandes lumineuses seront livrées et montées….

Cela reste à voir, si le mauvais temps ne vient pas contrecarrer ces plans, la construction du dépôt 1 sera entièrement achevée jusqu’à Noel, et dans la deuxième semaine dans l’année 2016, les travaux de montage des étagères pourront commencer.

wiltec-ernst-abbe-eschweiler

Un investissement de 3,8 millions d‘euros

Un investissement de 3,8 millions d‘euros: L’entreprise familiale Wiltec se prépare dans l‘IGP pour le cybercommerce international.

newspaper-wiltec-euro-millions-warehouseSamedi, 31 octobre 2015 / Informations D‘Eschweiler / Page local Eschweiler / Page 15

La phrase „Cela devrait suffire pour l’éternité“ a été le fil conducteur, le fil rouge du discours tenu hier au milieu de la journée dans le parc industriel et commercial (IGP).

Bernd Wildanger cita assez souvent cette phrase lors de son récit sur le développement de la société Wiltec. Société qu’il a, avec son frère Frank Wildanger, développé d’une petite entreprise, qui avait un garage comme dépôt dans la ville de Bergrath, à un des plus grands fournisseurs en cybercommerce des produits techniques. «Lors de la création de notre entreprise en 2011, il y avait en Allemagne environ 700 sociétés qui vendaient en ligne », rapporta-t-il hier. Or, aujourd’hui, le pays en compte 21 000.

Bien qu’au début leur idée n’ait suscitée que de la condescendance, surtout suite à leurs premiers pas dans la commercialisation des lampes tachymètre LED, l’entreprise est devenue dans son domaine rapidement un des principaux fournisseurs.
Face à la demande croissante au niveau de la capacité de stockage, plusieurs déménagements ont eu lieu, de Bergrath à la zone industrielle Königesbenden et finalement au parc industriel IGP.

L’acquisition du terrain à la Ernst-Abbe-straße n’était hélas pas une chose évidente. A l’origine, c’était la société Coca Cola qui voulait y construire. Ce n’est que suite au feu vert accordé l’année dernière par la dite entreprise américaine, que la voie a été libre pour la société Wiltec GmbH.

La capacité de stockage sera continuellement élargie au sein du IGP. Au prix de 3,5 millions d’euros, deux dépôts de stockage vont être construits avec une superficie totale de 3200 mètres carrés. 6900 palettes doivent y trouver place, l’équivalent donc, de 210 camions chargés. L’élargissement de la surface de stockage a pour l’entreprise familiale d’Eschweiler, dont le personnel a augmenté aussi et compte entretemps 45 salariés, l’avantage de mieux gérer ses ventes. Le déménagement aura lieu en mars.

En outre, la zone IGP, suffira-t-elle cette fois-ci pour « l’éternité » ? En tous les cas, il y a encore assez de place pour d’autres dépôts sur la totalité de la surface de 34 000 mètres carrés.



L' étang en hiver

L’ étang en hiver

Les jours raccourcissent lentement et on sent l´ hiver arriver. Pendant l´hiver, les poissons se retirent dans les eaux profondes et restent là jusqu´au printemps dans la torpeur hivernale. Le rythme cardiaque est ralenti jusqu´à un battement par minute et le métabolisme est presque arrêté. Des poissons n´absorbent presque aucun d´oxygène et ils n´ont plus besoin de la nourriture.

Toute la faune aquatique doit être préparée pour ces conditions modifiées pour prévenir des maladies de printemps typiques. Il est possible de préparer facilement – avec peu d´argent et peu de travail – les différentes étapes pour l´hivernage des poissons précieux.

Les animaux sont protégés du froid et de la faiblesse physique grâce à des réserves de graisse. L´alimentation spécifique de ces réserves avant l´hiver est conseillé. Veuillez alimenter les poissons plusieurs fois par jours avec de petites portions en vérifiant que les poissons mangent toute la nourriture et qu´il n´y aient plus de restes de nourriture dans le bassin. Une nourriture avec des vitamines et des minéraux doit être ajouté chaque jour pendant l´alimentation de conditionnement. Vous soutenez les animaux en développant des réserves de graisse et le métabolisme est revitalisé. Il est conseillé d´utiliser de la nourriture pour une digestion facile, par exemple Sanikoi Staple Prime. Les aliments de première qualité avec un grand pourcentage du germe de blé et des vitamines ajoutés conviennent parfaitement pour l´alimentation pendant l´automne.

Il faut contrôler régulièrement les températures dans le bassin et il faut les baisser lentement, si possible. Toute la faune aquatique pourrait réagir d´une façon sensible aux grandes différences de température et les animaux sont déjà très stressés par une différence de température de 4°C dans 24 heures.

L’ étang en hiver

Il est très important d´effectuer ces mesures de réglage de température pour petits bassins qui refroidissent rapidement, comme la petite profondeur d´eau ne peut pas garantir le développement d´une couche d´un hauteur de 40 cm avec une température de 4°C. L´eau ayant sa densité maximale à 4°C, descend vers le fond à cause de son poids. Si la profondeur d´eau est plus de 80cm, un hivernage devrait être possible facilement. Si le bassin a plus de 30.000 litres, une chaleur suffisante est accumulée dans l´eau et le refroidissement est ralenti mesurablement. Une intervention serait conseillée pendant des conditions météorologiques extrêmes.

Veuillez faire attention, si la pompe de bassin reste en service pendant l´hiver. Les différents niveaux d´eau sont mélangés et la couche d´eau protégeante se trouvant au fond du bassin est refroidie par l´eau froide de surface. Il est possible de prévenir la formation de glace à la surface pour un certain temps, mais les poissons se trouvant au fond du bassin meurent du froid, comme la température baisse au-dessous de 4°C. Pour éviter l´entrée de l´eau froide dans la zone calme, il est conseillé d´avoir très peu de courant au lieu de l´hibernation des poissons.

Les pompes de bassin doivent être stockées pendant l´hiver hors de gel. En hiver, l´oxygène produit par des plantes comme par exemple l´élodée du Canada ou le ceratophillum demersum est suffisante pour les poissons. Il est préférable d´utiliser une pompe d´aération ou un aérateur du bassin qui alimente l´eau du bassin avec d´oxygène aux perles fines à l´utilisation d´une pompe de bassin. En utilisant une pompe d´aération, les processus de putréfaction dans le bassin sont empêchés.

L´hibernation veut dire aussi que vous ne devez pas faire des constructions autour du bassin parce que cela peut agiter les poissons et la consommation d´énergie monte. Cela augmente le risque que les poissons deviennent plus faibles et tombent malades. En cas de gel dans l´étang, veuillez éviter de l´ouvrir en frappant ou des actions similaires. Veuillez décongeler la glace à l´aide d´un sèche-cheveux ou avec de l´eau chaude.

Pour éviter un refroidissement trop fort, on peut couvrir le bassin avec de matériaux diverses, comme par exemple du polystyrène, des balles en PE, des plaques à double paroi et beaucoup d´autres matériaux. Nous conseillons ces mesures seulement pour de petits bassins ou par des conditions climatiques extrêmes. Il est nécessaire de vérifier qu´un petit coin du bassin ne soit pas couvert. Il faut garder cet endroit libre de glace pour pouvoir garantir un échange de gaz. En plus, cela permet une observation des poissons pendant l´hiver de sorte que l´on puisse intervenir directement au cas des maladies éventuelles.

L´utilisation d´un chauffage de bassin en combinaison avec un détecteur de gel est très efficace et peu coûteuse. Le détecteur de gel déclenche le chauffage du bassin, si la température est de 0°C et par cela, on évite un gel intégral du bassin. Ces systèmes sont offerts par exemple par Schego.

Veuillez contrôler la qualité d´eau pendant l´hiver, si possible. Si le bassin a bien été soigné et nettoyé pendant l´automne, les problèmes pendant l´hiver ne devraient pas apparaître. Nous conseillons de nourrir les poissons en hiver seulement, si les températures sont constamment douces. Veuillez considérer que la nourriture non-mangée pourrait causer des problèmes en printemps, comme la qualité d´eau serait influencée

Le système d’aspiration Airbrush testé par Airbrush Step by Step

Le système d’aspiration Airbrush testé par Airbrush Step by Step

Notre système d’aspiration Airbrush a été testé par le magazine Airbrush Step by Step et bien apprécié. Nous voulons bien évidemment partager avec vous le compte rendu du test ainsi que les vidéos du produit.

Un air ambiant propre grâce au système d’aspiration de WilTec Airbrush.

Le brouillard de peinture est plus persistant que la poussière. À l’intérieur de la maison plus particulièrement, vous trouverez souvent une fine couche de peinture sur les meubles. Grâce à un système d’aspiration, ceci peut être évité selon la taille et la quantité de peinture, ou du moins être réduit.

Dans le cadre de ce test, nous nous sommes penchés sur la station d’aspiration WilTec HS-E420DCLK. Le montage, est grâce à la notice de montage bien détaillé et illustrée, assez rapide à effectuer.

La station convient aux enchaînements de couleurs des illustrations jusqu’à une largeur de 36 cm environ, de façon à ce que vous puissiez facilement placer les formats les plus sollicités comme par exemple les dimensions 50×36 cm. Les modèles qui s’approprient sont ceux avec les dimensions 30 x38 x 30 cm. Le système n’est, cependant, pas assez large pour un casque à moteur. Vous pouvez néanmoins relever le couvercle. Pour des objets plus larges, il est recommandé de monter deux systèmes d’aspiration.

Une caractéristique supplémentaire de la station est l’éclairage LED intégré. Ce qui est avantageux spécialement pour les travaux de peinture de modèles et figures et épargne à l’artiste le réglage des différents aspects de lumière, plus précisément dans des pièces mal éclairées. La barre à LED illumine de gauche, d’en haut et de droite, assurant un éclairage équilibré au sein de la cabine. La barre à LED se branche à l’adaptateur prévu pour et peut être enlevée à tout moment par un seul mouvement de la main.

Le système est muni aussi d’un plateau tournant d’un diamètre de 19,5 cm. Selon le fabricant, grâce à un filtre aux mailles très serrées, presque toutes les particules de liquide et de peinture peuvent être éliminées sans causer de pollution.

Le filtre peut être facilement échangé et est disponible comme pièce de rechange auprès du fabricant. Un tuyau qui sert à l’évacuation de l’air est inclus aux accessoires, que vous pouvez raccorder directement à l’appareil et encliqueter sur la fente de la fenêtre. À 45 dB, la station a une puissance de son tout à fait normale.

La station d’aspiration peut être facilement montée, transportée grâce à une poignée et rangée. Quiconque désirerait garder une place de travail propre dans son atelier, trouvera dans la station WilTec HS-E420 DCLK une bonne opportunité pour débuter avec beaucoup de fonctions pratiques.

Le type du système avec une barre à LED et un débit d’air de 4 m3 / min est disponible chez WilTec à 125,56 euros. Vous avez au choix deux versions sans lampes LED, à 3 m3 / min à 92,39 euros ou bien une à 4 m3 / min à 116,57 euros.

Vidéo (Source: https://www.youtube.com/watch?v=aY2c42IBYWk):

Magazine Airbrush Step by Step (06-2015):

Le système d’aspiration Airbrush testé par Airbrush Step by Step

Les différents modèles dans la vue d’ensemble du magasin WilTec.

Airbrush Cabine d’aspiration illuminé pour Airbrush 4m³/min

• Cabine d’aspiration avec Éclairage
• rapide à monter et à démonter, combinable
• 4m³/min / 45 dB / 12 Volt/DC

Airbrush Cabine d’aspiration pour Airbrush 12 Volt 4m³/min HS-E420DC

Airbrush Tuyau raccord air sortant pour système d’aspiration

Semaine 2 – Projet de construction de WilTec: Fondations

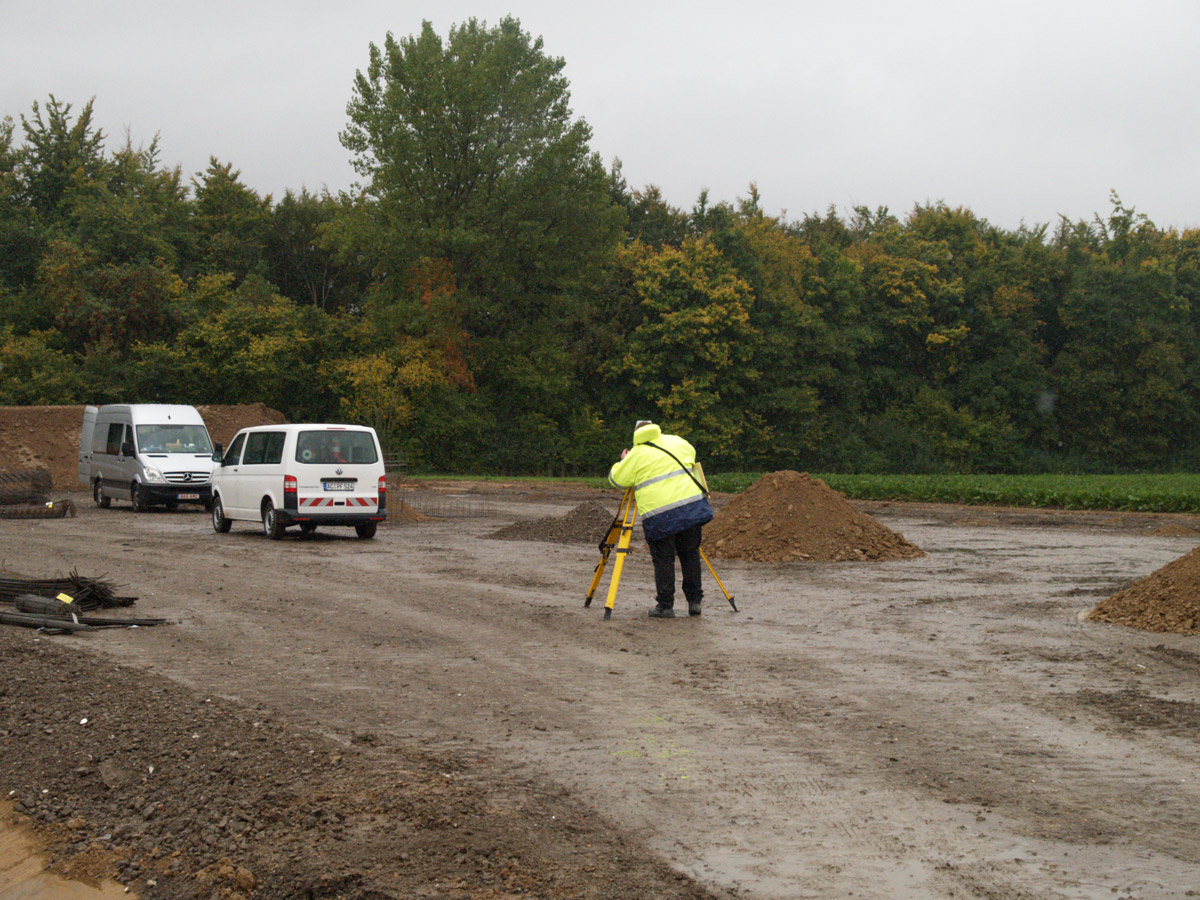

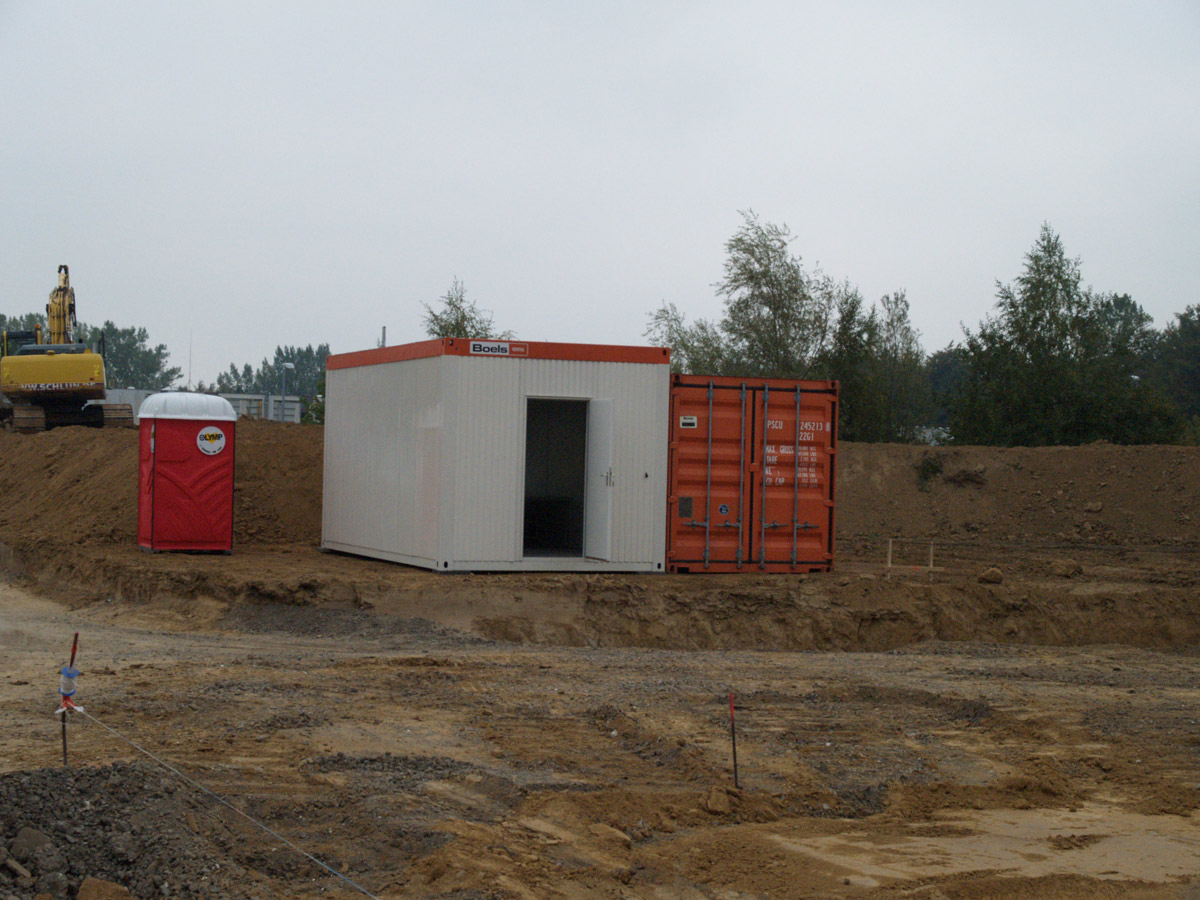

La deuxième semaine a été marquée par le mauvais temps. Neige en début octobre dans la région d’Aachen, grésil à 150 m au-dessous de zéro, s’agit-il d’un mauvais présage ou d’une erreur de la nature ? En tous les cas et bien heureusement, il n y a eu aucun retard d’enregistré.

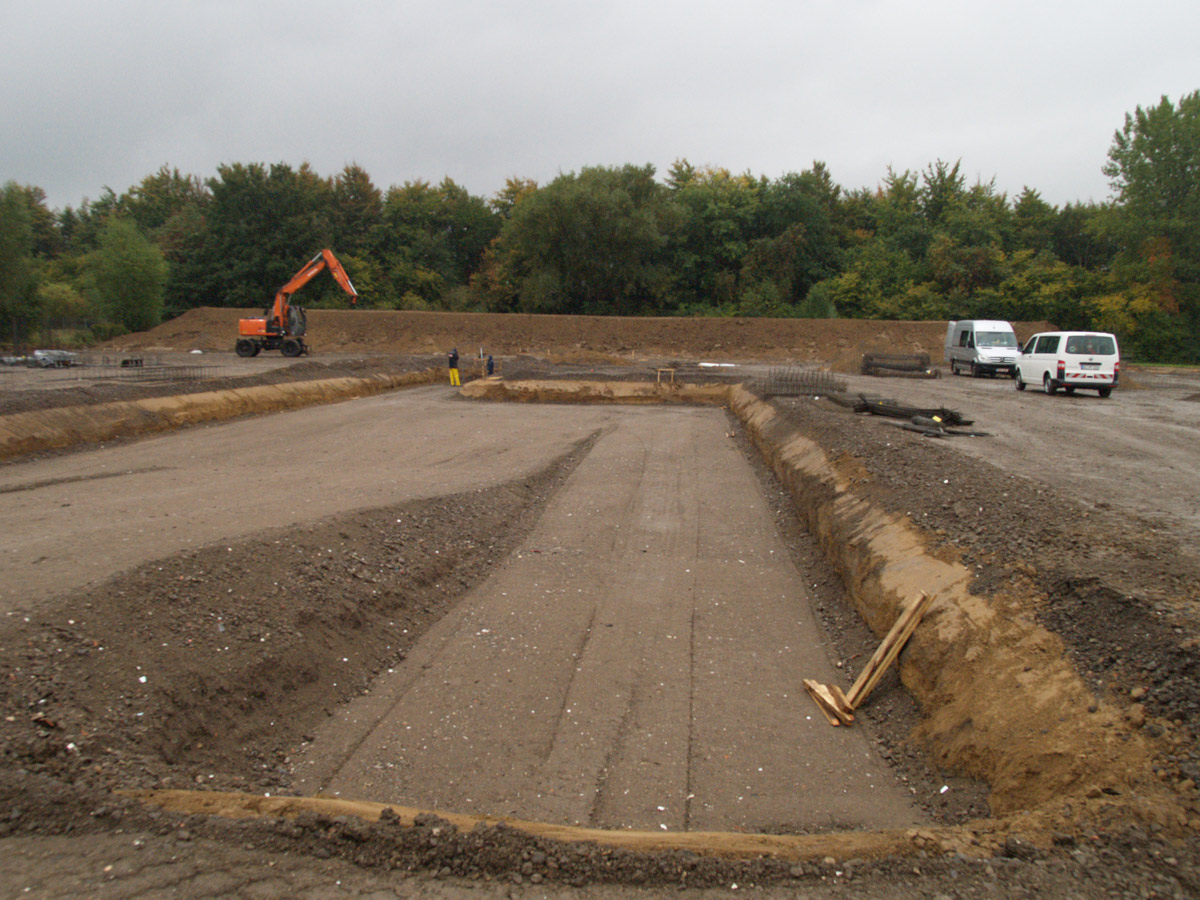

  • Les travaux de terrassement manuel son terminés, la rampe de chargement est excavée.

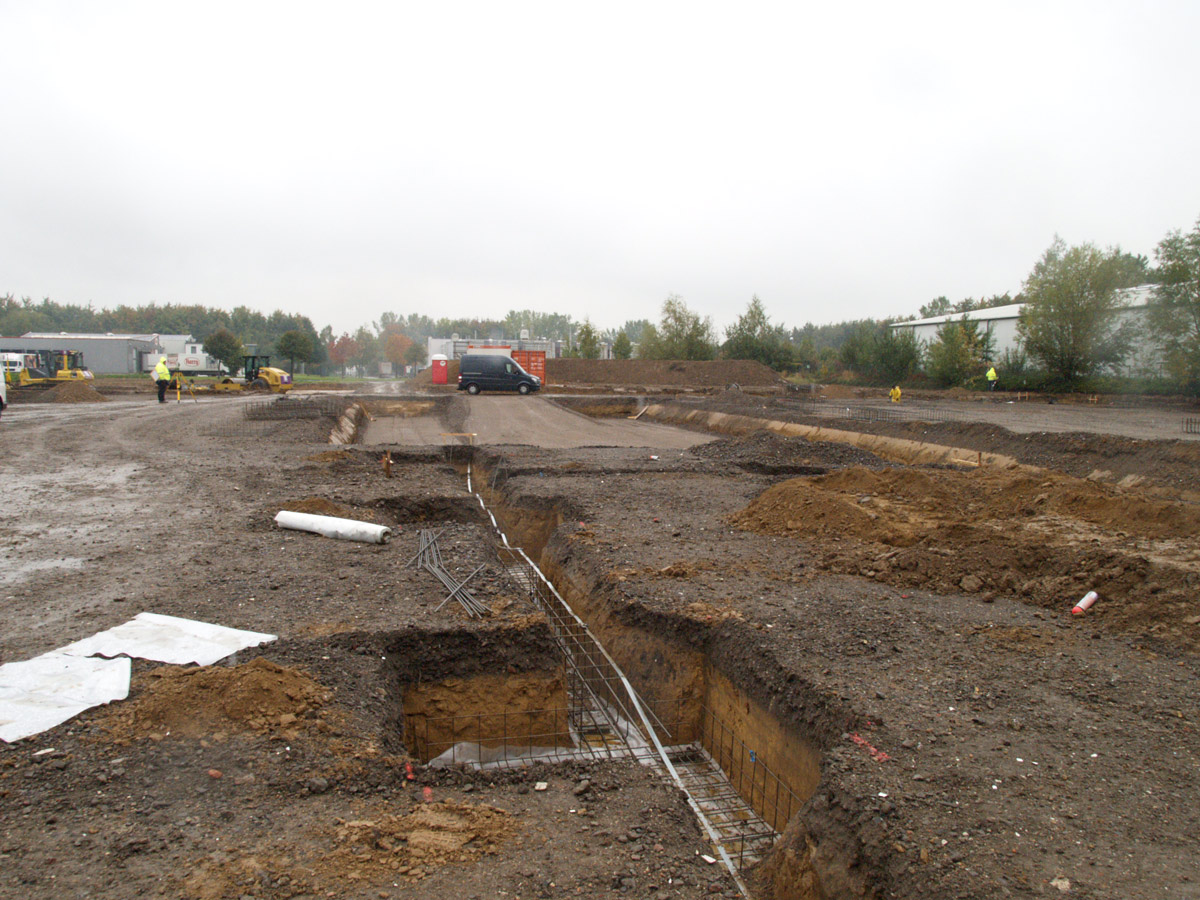

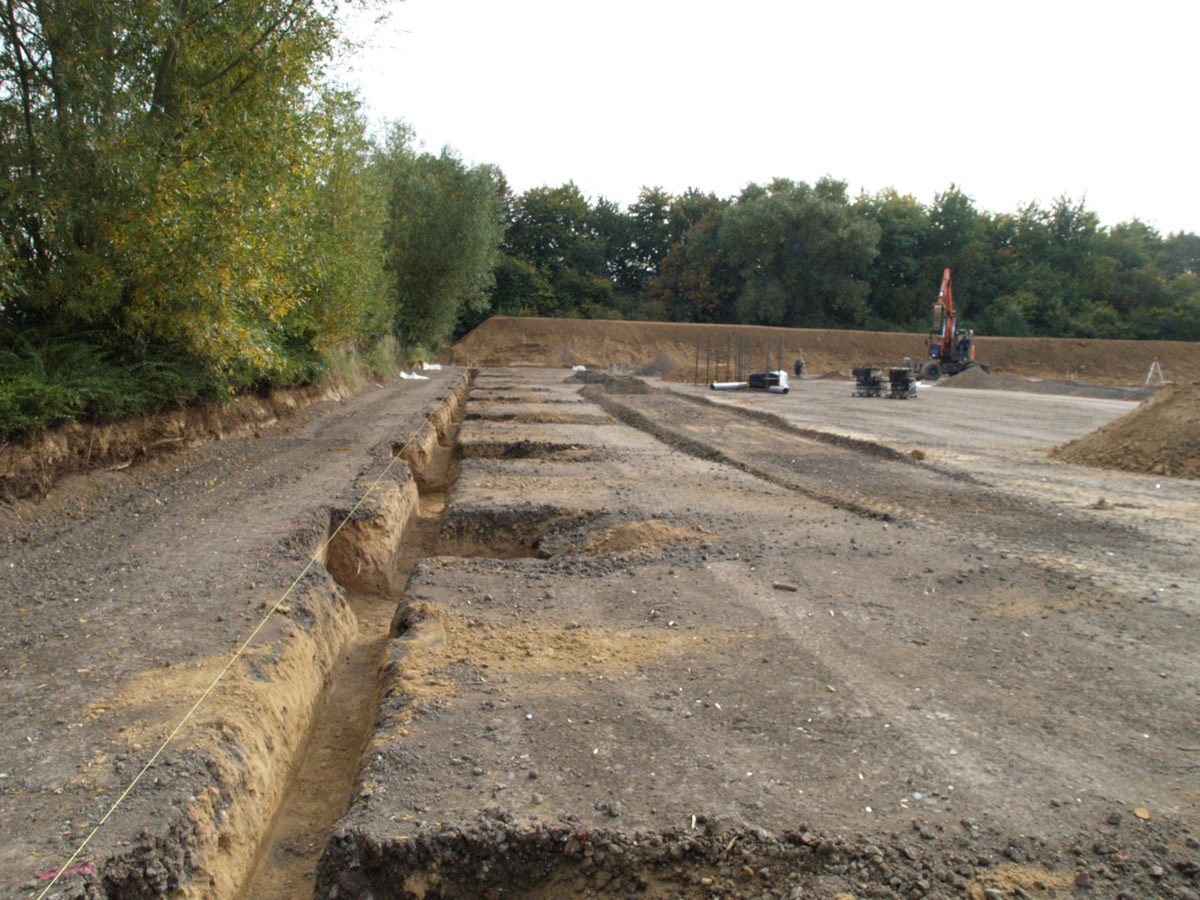

  • Les fondations pour les deux dépôts sont excavées

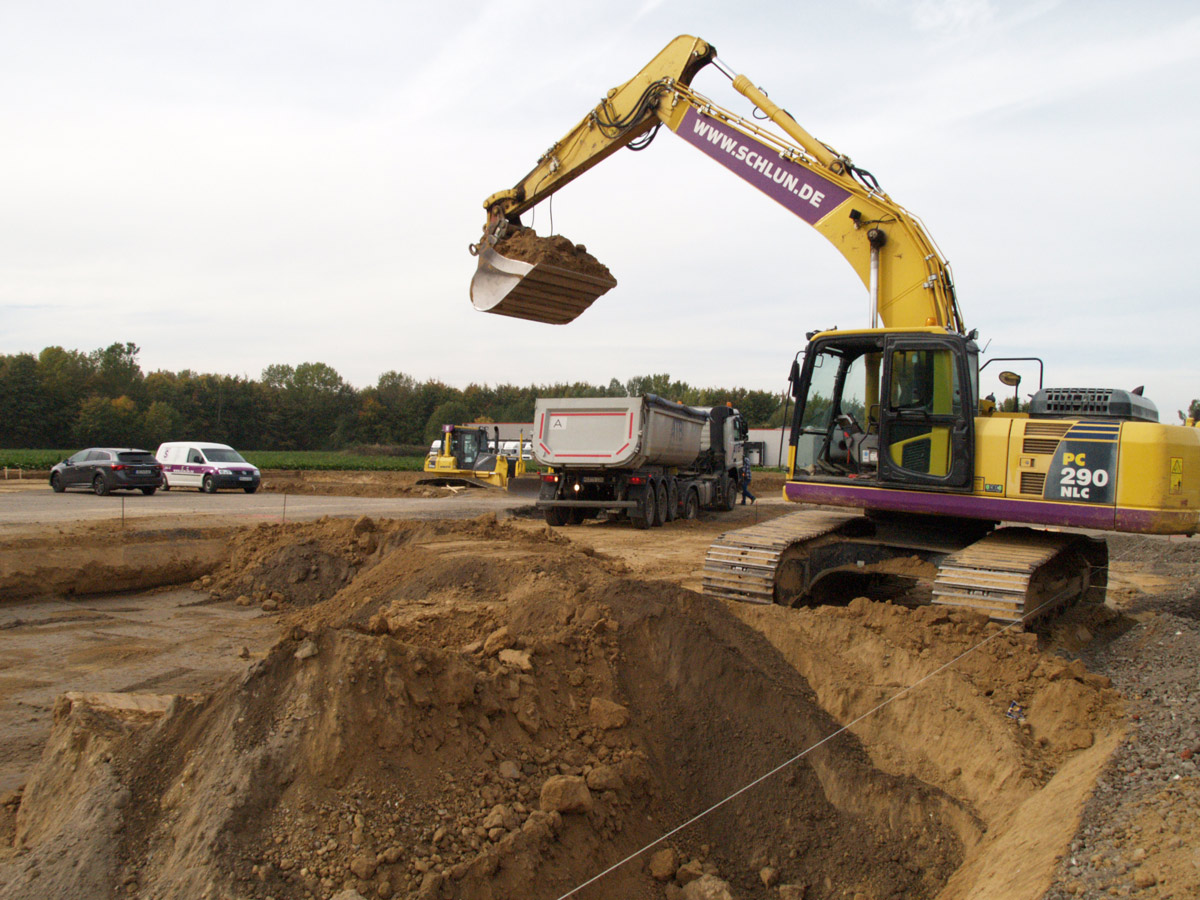

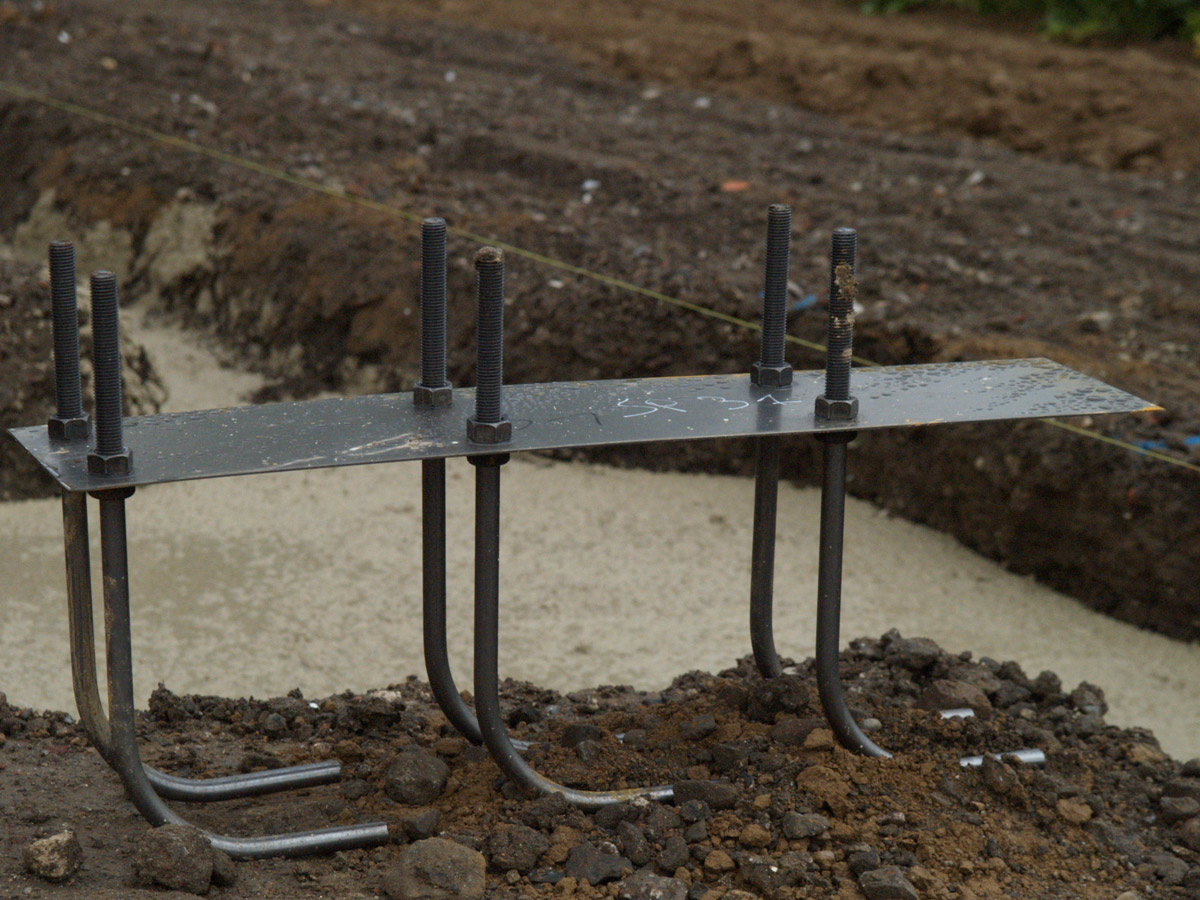

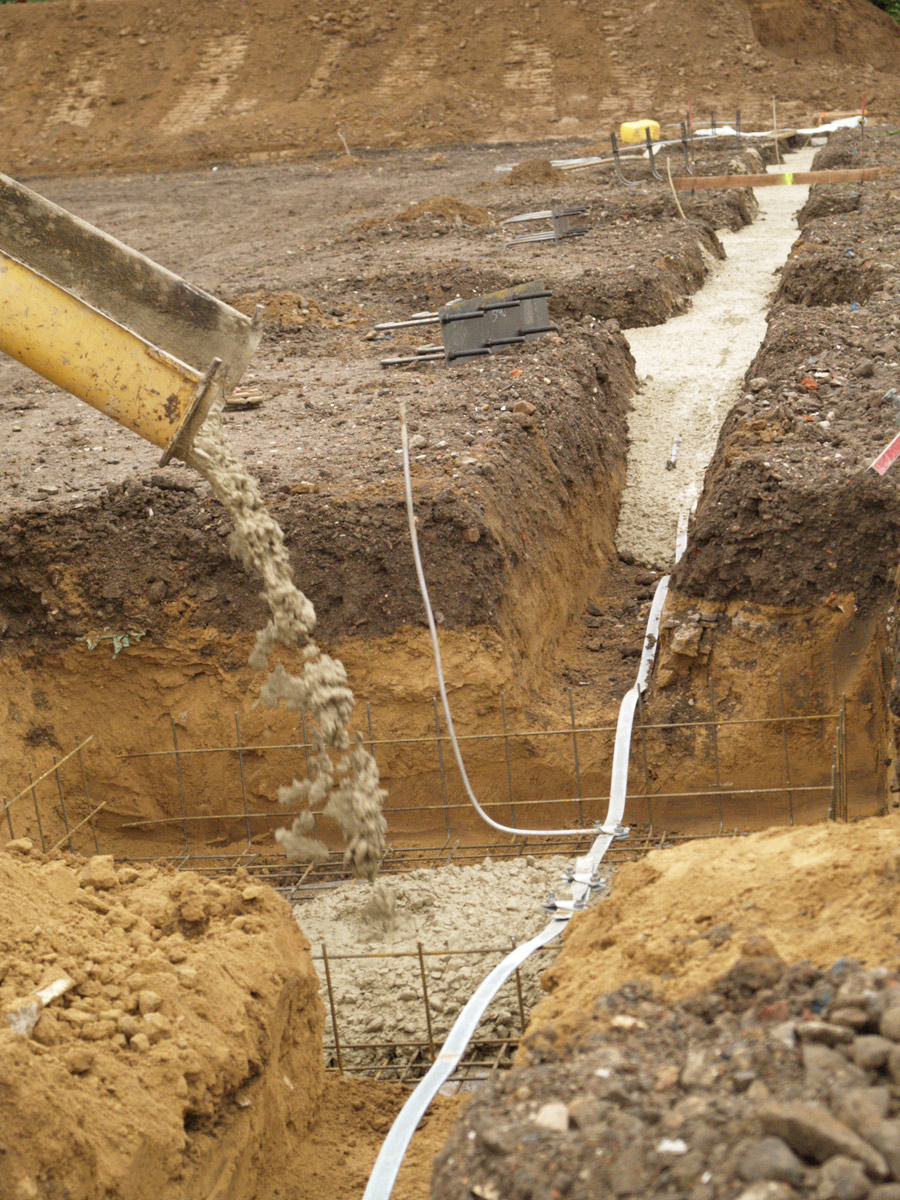

  • 60 m3 de béton est coulé dans les fosses des fondations.
